יום חמישי, 14 ביולי 2011

קירות גג - 12/07/2011-14/07/11 ---> והצורה החיצונית גמורה!

כשבדראן וציוותו בונים, הם מייעלים כל שלב ולא מבזבזים אפילו רגע אחד. תוך כדי בניית התקרה, הם עובדים ועושים את כל ההכנות שאפשר לעשות בשביל קירות הגג, כך שעברו רק יומיים מיציקת התקרה, וכבר הגיעו ליציקת קירות הגג.
צוות פנטסטי!

לפיכך, יש כאן רק תמונה אחת מההכנות ליציקת קירות הגג. כל שאר התמונות מההכנות הן חלק מהעבודה על התקרה.

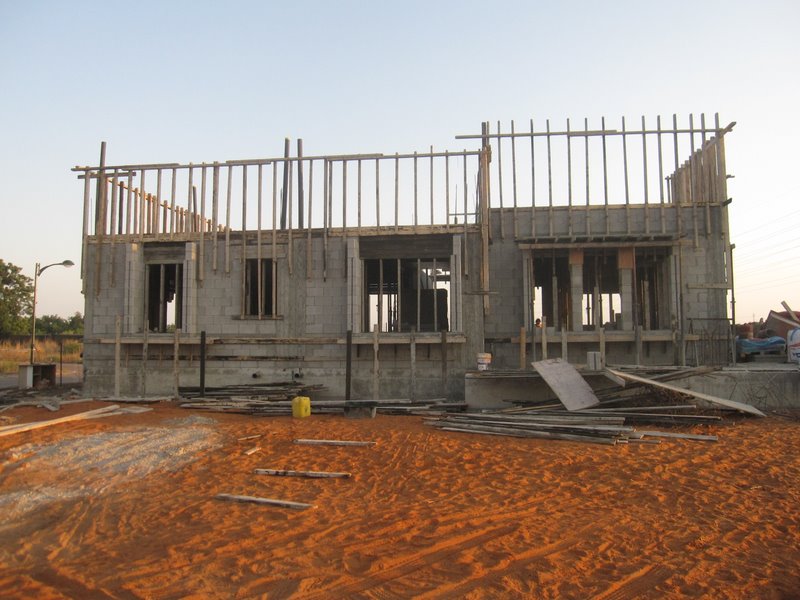

12/07/11 - מסגרות למשרביות

תוך יום יצקו את קירות הגג, וכעבור עוד יום הורידו את מסגרות העץ.
מה יצא?
בית!!!

14/07/11 - חזית דרומית (חזית הכניסה)
14/07/11 - חזית מערבית

14/07/11 - חזית צפונית

14/07/11 - חזית מזרחית

14/07/11 - מבט מדרום מערב

15/07/11 - מבט מצפון מערב

15/07/11 - מבט מצפון מזרח

15/07/11 - מבט מדרום מזרח


עוד כשבועיים יבנו מחיצות פנימיות, מה שמביא אותנו לשלד שיהיה גמור תוך חודשיים וחצי.
כבר כתבתי שאין כמו בדראן וצוותו?
איזה מזל יש לנו שהעניינים הובילו לכך שבדראן יהיה קבלן השלד שלנו?
תשובה: מזל טוב!

היום פגשו אותי כמה אנשים שהתפעלו מהקצב ושאלו אותי מתי חנוכת הבית.
אז זהו, שמעכשיו הכל ילך לאט, לאט, לאט...

רגע של אבסורד: בדראן בנה את השלד יותר מהר ממה שאני הצלחתי לבנות את הבלוג.
סוף, סוף הדבקתי את הקצב, והצלחתי באותו היום גם לצלם וגם לעדכן את הבלוג בתמונות.
עכשיו אפשר לפרסם את הבלוג (ולהתחיל לצבור פיגורים מחדש).

יום שישי, 8 ביולי 2011

תקרת קומת קרקע / רצפת גג 04/07/11-11/07/11

פספסתי כמה ימים של צילומי מעקב, כי הייתי שקועה עמוק בבוץ (אך בעיקר בדיכאון והיסטריה) של עניין קופסאות ביטון למנורות השקועות.
הרבה זמן ידעתי שאני צריכה לבחור מנורות שקועות לסלון, כדי שיהיו לי קופסאות ביטון מתאימות לשלב בניית התקרה.
אחרי כמה סיבובים בחנויות תאורה, בהם לא מצאתי מנורות שקועות שמצאו חן בעיני, חשבתי שנפתרתי מהצורך למצוא קופסאות, כי מצאתי פתרון תאורה אחר.
אבל, כשנפגשתי עם דני החשמלאי, הוא אמר לי שגם אם אני עושה את הפתרון האחר, כדאי שאעשה הכנה של קופסאות למנורות שקועות, למקרה שארצה בעתיד להחליף. חוץ מזה, הוא אמר לי שגם למנורות השקועות בשאר הבית אני צריכה קופסאות ביטון, ושזה לא גודל סטנדרטי אלא עפ"י גוף התאורה שאני בוחרת.
לא צריך יותר מזה, כדי שאני אלחץ ובגדול, כי עוד שבוע צריך את הקופסאות.
דני החשמלאי, הפנה אותי לחנות תאורה בהרצליה, ועשה הכנה למוכר (שהוא מעצב תאורה מוכשר) שאני בלחץ ושירגיע אותי. בשלב הזה, עוד לא ידעתי כמה לחץ עוד מחכה לי.
אחרי ששיגעתי את מעצב התאורה, החלטתי ללכת על גופי תאורה שקועים, מיוחדים ויפים, שלפי התחשיב שלי היו אמורים לעלות רק כ-1000 ש"ח יותר מפתרון התאורה האחר שעליו חשבתי. מעצב התאורה הבטיח לעזור לי בסידור ופיזור גופי התאורה בסלון.
בהתחלה הכל היה נראה טוב ואפשרי, אך העניינים החלו להסתבך מרגע לרגע.

  • לקח זמן עד שבחנות התאורה הגיעו לעשות לי את הסידור.
  • פתאום נאמר לי שצריך לבדוק אם זה לא מתנגש עם הקונסטרוקציה, והבירור הזה רק פתח עוד ועוד שאלות.
  • אח"כ התברר בדרך אגב שהקופסאות גדולות ועמוקות במיוחד, וזה מוסיף התנגשות נוספת עם הקונסטרוקציה.
  • הוחלט שצריך לרווח את הקופסאות, כדי שיהיה מקום להכניס ברזלים.
  • בשלב הזה כולם נעלמו, ואני נשארתי חסרת אונים במערכה. ורד האדריכלית שלי נסעה לחו"ל, מעצב התאורה לא חזר אלי ולמחרת נהיה לגמרי לא זמין מסיבות בריאותיות. השעון מתקתק, עוד יומיים צריך את הקופסאות בשטח, ולי אין טיפת אומץ לעצב ולתכנן לבד. הקונסטרוקטור והחשמלאי צריכים שרטוט מעודכן.
    הצילו!!!
    שרוני אחות של טל היא אדריכלית והיא ניסתה להציל אותי.
    בדראן הקבלן שמע וראה את מצוקתי הגדולה, ואמר לי שנסדר את העניינים בשטח ביחד.
    כולם מנסים להרגיע, ואני לא מצליחה להרגע.
    בנוסף ללחץ, נכנעתי להצעות להתקשר למעצב התאורה למרות מצבו, ולצערי השיחות איתו גרמו לי עוגמת נפש עצומה.
בפועל כשהגעתי לשלם על התענוג המפוקפק של קופסאות הביטון לכל הבית ועל והמנורות השקועות לסלון בלבד, הבנתי שבשורה התחתונה זה לא עולה לי רק 1000 ש"ח יותר אלא 4000 ש"ח יותר...
הלוואי שזו תהיה הפעם האחרונה שכך אבזבז את כספנו. אני מקווה שלמדתי משהו.

אחרי הסיפור הזה הגעתי למסקנה שאבא שלי בהחלט צודק כשהוא אומר שאני הייתי צריכה לקנות בית מוכן ולא לבנות בעצמי. כל העסק הזה לגמרי לא בשבילי!
טל אמנם לא מבין איך אני אומרת זאת, כי אם הייתי קונה בית מוכן היו בו הרבה יותר טעויות, והרבה יותר דברים שאני לא אוהבת.
ואני עונה לו שזה לפחות לא טעויות שאני עשיתי, כשיכולתי להימנע מזה.

ולתמונות משלבי בניית התקרה.

06/07/11 -  תקרה - מבט מבפנים
וכשהיינו למחרת  11 אנשים על הגג, חשבתי לעצמי האם זה בטוח שכל-כך הרבה אנשים נמצאים על לחות עץ שמונחים על כמה קרשים בסה"כ?
שרדנו, כך שמסתבר שזה בסדר!

06/07/11 - הכנות לתקרה. מבט מדרום מערב
06/07/11 - הכנות לתקרה. מבט מדרום מזרח
06/07/11 - הכנות לתקרה. מבט מצפון
07/07/11 - תקרה + מסגרת קירות גג. מבט מצפון מזרח
07/07/11 - תקרה + מסגרת קירות גג. מבט מדרום מערב
07/07/11 - תקרה + מסגרת קירות גג. מבט מדרום מזרח

07/07/11 - תקרה - הכנות צנרת

07/07/11 - קופסאות הביטון הבעייתיות (השקועות האליפסיות של הסלון)

08/07/11 - תקרה - ברזלים לפני פריסה

08/07/11 - הכנה למדרגות חיצוניות

עד עכשיו צריך היה לעלות לגג עם סולם, ומעכשיו אפשר לעלות לגג בקלות (יחסית) אך בזהירות.

שוב פספתי יום צילומים, כך שלא הספקתי לצלם את הברזלים והכנות החשמל שלפני היציקה.

11/07/11 - יציקת תקרה
הבטון התייבש, אפשר לעלות לראות מה יצא.

12/07/11 - יציקת שיפוע למדרגות חיצוניות

כרגע כשאין ריצוף על הגג ואין את זכוכיות הסקיילייט, הסקיילייט נראה נורא ואיום. פשוט תקוע בקצה המדרגות.
צריך לקוות שכשהכל יהיה גמור ובאותו מישור, אז זה יראה טוב.

12/07/11 - הפתח המוגבה לסקיילייט

12/07/11 - שני מפלסי הגג

12/07/11 - המפלס העליון של הגג






יום שלישי, 21 ביוני 2011

קירות קומת קרקע - 21/06/2011-01/07/2011

עד עכשיו נהניתי לראות כל התקדמות בבית. עכשיו הגעתי לנקודה שההתקדמות מלחיצה וקצת מפחידה אותי, כי תכף נראה מה יצא מהתכניות, ואיך נראה הבית שכל-כך רצינו שחוץ מנוח ופרקטי, הוא יהיה גם יפה.
אבל, אפילו הפחד שלי לא יכול לעצור את בדראן ואת ציוותו, והם רצים בבניה.

מתחילים מבניית העמודים.

23/06/11 - מסגרות לעמודים
26/06/2011 - עמודים מבטון

ברגע שהיו עמודים אפשר היה להבין כבר את חלוקת החדרים, והילדות מיד רצו לבדוק איך יהיה "לישון" בחדרים החדשים.

26/06/2011 - יובל בודקת איך זה לישון בחדר שלה

26/06/2011 - אורי בודקת איך זה לישון בחדר שלה

ועכשיו הבית מתחיל לקבל צורה של בית מיום ליום...

28/06/11 - מבט מדרום מזרח
28/06/11 - מבט מדרום

28/06/11 - מבט מדרום מערב
עברו רק יומיים, וכבר ממש אפשר לראות איך יראה הבית.

30/06/11 - מבט מדרום מזרח

30/06/11 - מבט מדרום מערב

01/07/11 - מבט מצפון מזרח

01/07/11 - מבט מדרום מזרח
למטבח ולסלון יש כבר צורה סופית, החדרים עוד לא סגורים מלמעלה.
01/07/11 - מבט מדרום מערב (המטבח מבחוץ)

01/07/11 - המטבח מבפנים. אך, איזה נוף...
01/07/11 - הסלון מבפנים
לצערי אין לי תמונות של סיום קירות החדרים . אולי בגלל שאין בעצם סיום, והסיום שלהם זה התקרה, אך יותר סביר בגלל ששקעתי בבוץ סביב קופסאות הביטון של המנורות השקועות, שפתאום בלחץ הייתי צריכה לבחור, ועל כך יסופר ברשומה הבאה.


יום שלישי, 14 ביוני 2011

רצפת קומת קרקע (ותקרת מרתף) 14/06/2011-20/06/2011

למרתף חסרה רק תקרה, אבל תקרת המרתף היא בעצם הרצפה של קומת הקרקע.

התחילו לעבוד על הרצפה מהר כל-כך, ועדיין היתה שאלה פתוחה לגבי צורת המרפסת.
במסגרת תכנון הגינה העליתי שוב את הרעיון של מרפסת עם קווים מעוגלים ולא מרפסת 'ר' עם קווים ישרים כמו שתכננו במקור. לצערי תהליך העבודה של תכנון המרפסת עם הקווים המעוגלים לא היה מהיר וחלק, כך שבנו את המרפסת כמו שתוכנן במקור, והוציאו קוצים (ברזלים שיוצאים מהבטון), כדי לאפשר הרחבה עתידית ושינוי הצורה. נשמע פתרון טוב, רק שיש בעיה אחת - ברגע האחרון, אדריכלי הנוף הציעו להקטין קצת את המרפסת, כך שנתקענו עם קטע קטן של מרפסת שאנחנו כנראה לא רוצים. בסוף השלד, כשהבית יעמוד נחליט מה לעשות. אולי נעשה את השינוי ברמת החיפוי בלבד.
כשגילינו את הבעיה, מסגרת הרצפה כבר היתה יצוקה, כך שאמרו לי שעכשיו כבר אי אפשר לפרק כי זו לא סתם תפסנות אלא גם קונזולות. לא שיש לי מושג מה זה קונזולות, אבל זה נשמע כמו משהו שאין סיכוי לפרק אותו.
עברו עלי ימים מאוד לחוצים, עם הרבה תסכול וחוסר אונים. בהתחלה, באמצע ובסוף כולם לוחצים עלי לסגור את העניין, ובפועל אני תלויה באחרים כך שאין לי הרבה מה לעשות, חוץ מלהיות נודניקית ולא להצליח להזיז כלום מספיק בזמן.

המסקנה שלי: תכנון גינה צריך לעשות או לפני שהתוכניות סגורות, או אחרי שהשלד עומד. לשלב את תכנון הגינה כשהבניה בעיצומה, זה מאוד בעייתי (במיוחד כשיש קבלן כל-כך מהיר).

הנה תמונות מבניית הרצפה.

14/06/2011 - מתחילים לבנות מסגרות לרצפה
16/06/2011 - מסגרות הרצפה מוכנות
17/06/2011 - ממלאים חול מסביב לבית

17/06/2011 - לוחות עץ מעל המרתף וקלקר בכל שאר הרצפה
19/06/2011 - פריסת ברזלים

19/06/2011 - פריסת צנרת

20/06/2011 - הרצפה אחרי יציקת הבטון

יום שישי, 13 במאי 2011

מרתף 13/05/2011 - 12/06/2011

בשלב תכנון הבית התלבטנו רבות אם "לבנות או לא לבנות" (מרתף). היינו על נדנדה שכמעט ולא הפסיקה להתנדנד.
מצד אחד הפחידו אותנו מהעלות הגבוהה, מבעיות איטום מובטחות, ומזה שלא נעים להיות במרתף. אך מצד שני - אם לא בונים מרתף אז זה בלתי הפיך, מרתף מנצל את אחוזי הבניה בצורה הטובה ביותר ומשאיר את האפשרות לבנות בעתיד קומה נוספת.
המונח "בלתי הפיך" נשמע מספיק מפחיד כדי שלא נעשה כזו טעות חמורה שנצטער עליה כל חיינו, ולכן נפל הפור והחלטנו שעושים מרתף.


עד עכשיו השקענו ביסודות חזקים, וסוף סוף הגיע הזמן להתחיל לבנות את הדבר האמיתי.
מתחילים ממרתף.

הנה השלבים בבניית המרתף:

שלב ראשון - חפירת המרתף 13/05/2011 - על חפירת המרתף כבר סופר ברשומה הקודמת, כיוון שהחפירה בוצעה בין קידוחי היסודות.
באחד הימים גם חפרו בשטח החצר האנגלית והכניסו בור שאיבה.

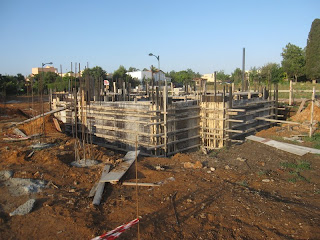

חופרים מרתף
















שלב שני - רצפה רזה 17/05/2011
מסמנים

"מרצפים" בקלקר
יציקת בטון רזה
















שלב שלישי - איטום רצפת מרתף 19/05/2011
אחרי שכל כך הפחידו אותנו מאיטום המרתף, ובאותה נשימה אמרו לנו שרק אם נקח את חיים ביטון אנחנו יכולים להיות רגועים מהאיטום, אז מובן שסגרנו איתו.

היריעות לפני הפריסה
יריעות אחרי פריסה - נראה כמעט כמו פרקט משובח

שלב רביעי - בדיקות סוניות 22/05/2011
כפי שסופר ברשומה הקודמת, המרוץ נגד הזמן הפעם איך שהוא הצליח, והצלחנו לתאם בדיקות סוניות לכלונסאות.
אושר מבצע בדיקה לכלונסאות שבמרתף

אושר מבצע בדיקה לכלונס עליון































שלב חמישי - מסגרות לרצפת מרתף 22/05/2011
עכשיו כבר ממש רואים את צורת המרתף...
גם עוזי האינסטלטור עבד - והוציא צנרת ביוב.
מסגרת רצפת מרתף, בור שאיבה וצנרת ביוב
















שלב שישי - יציקת בטון של רצפת מרתף 23/05/2011
עכשיו כבר ממש רואים את צורת המרתף...

מיישרים את הבטון
סבא זאביק - הממונה על הרטבת הבטון
הילדות מרטיבות את הבטון (אך יותר אחת את השניה)


 שלב שביעי - מסגרת קירות מרתף 27/05/2011-31/05/2011

מעכשיו כבר אי אפשר להיכנס לראות מה קורה בתוך המרתף. המרתף ישאר קופסא סגורה עד שיצקו את רצפת קומת הקרקע.

27/5/11 - מסגרת פנימית


27/5/11 - אביזרי הממ"ד מציצים
29/5/11 - ברזל לקירות
31/5/11 - מסגרת חיצונית לקירות















לא שלב בבנית מרתף אבל קרה במקביל לבניית המרתף - שער לשביל גישה 31/05/2011

שער לשביל גישה

סבא זאביק החליט שכדאי שיהיה שביל גישה למשאיות, כדי לשמור על התשתיות של הכפר מנזקים.
הוא הזמין שופל, הסדיר כביש גישה, והחליט להתקין שער. לצערנו לפני שהוא גמר להתקין את השער, הספיקו לגנוב מכונית מאחד השכנים, וברחו משביל הגישה הזה (הזיזו את האבנים שהיו).

יום למחרת הגניבה, סבא זאביק סיים את התקנת השער, סידר מנעול וזהו, השער נעול!
בפועל לא ממש משתמשים בשביל הגישה הזה.

ימים יגידו שהשער מפריע לשכן כי אחד העמודים נמצא בשטח המגרש שלו וכי הוא חושב ששער ליד מגרש מוריד את ערך הבית.
לפיכך, השער הזה כנראה לא יוכל לחגוג יום הולדת שנה.

שלב שמיני - יציקת קירות מרתף 01/06/2011

01/06/11 - יציקת בטון קירות המרתף
















ככה נראים קירות המרתף אחרי שהורידו את המסגרות:
04/06/11 - קירות המרתף מקרוב

04/06/11 - קירות המרתף מרחוק
כשיוצקים בטון, אז צריך גם להרטיב.
סבא זאביק הוא הממונה על ההרטבות. זאביק החליט להשקות קצת פחות זמן מהמקובל, כדי לא להפריע לאיטום שאמור להתחיל יום למחרת.
כשכותבים זאת זה נראה זניח, אך כשהעובדה התגלתה, כולם רעשו וגעשו, ובשבת אחת נהיו המון מפקחים על בית אחד.
מה שחשוב, שלסיפור הזה כמו לרוב הסיפורים יש סוף טוב. הגענו להחלטה שממשיכים להשקות כי זה מה שהבטון צריך. טל וסבא זאביק המשיכו להשקות, וזאביק ניקה וייבש אחה"צ מסביב, כדי שאפשר יהיה לאטום למחרת.

שלב תשיעי - איטום קירות מרתף 05/06/2011-12/06/2011

05/06/11 - רולקות (איטום חיבור קיר-רצפה)


06/06/11 - מתחילים להתיז גומי ב-3 שכבות

07/06/11 - ממשיכים להתיז עוד שכבה של גומי


באמצע העבודה על האיטום, נתקע לו חג שבועות.
לא מספיק שנכנס חג, גם קרתה תאונה מצערת. חיים האוטם נפל בביתו במהלך החג וריסק את העקב.
אנחנו מאחלים לו החלמה מהירה.
למרות הפציעה של חיים, הבנים שלו והעובדים שלו הצליחו להשלים את מלאכת האיטום באיחור של יומיים מהמתוכנן.
מבחינתנו זה לא נורא (מה זה יומיים למי שחיכה כמעט ארבע שנים), אבל את בדראן הקבלן זה ביאס למדי. הוא כל-כך דייקן בהכל, כך שאצלו שעה זו שעה! אז יומיים? זה כבר באמת מוגזם!

12/06/11 - ציפוי קירות המרתף בקלקר


























שלב עשירי - מילוי חול מסביב למרתף 13/06/2011
13/05/11 - מילוי חול מסביב למרתף





זהו, יש מרתף!
זה כבר באמת בלתי הפיך...
